МЕТРОСТРОЙ

Москва Санкт-Петербург Нижний Новгород Новосибирск Самара Екатеринбург Казань Омск Челябинск Красноярск Другие города


Новости сайта

Новости

  • 03.11.2025
    Казань – На время проходки тоннелей Второй линии под тоннелями действующего метрополитена временно закрыт участок от ст. «Проспект Победы» до ст. «Дубравная».
  • 01.11.2025
    Москва – АО «Мосметрострой» начало проходку левого (западного) перегонного тоннеля на участке Арбатско-Покровской линии от оборотных тупиков за ст. «Щёлковская» до ст. «Гольяново». Проходка ведётся с помощью ТПМК Herrenknecht S-771 Галина.
  • 29.10.2025
    Санкт-Петербург – АО «Метрострой Северной Столицы» начало проходку рабочего ствола шахты № 846, расположенной в Московском районе, в округе Московская застава, на Кубинской улице. С помощью шахты № 846 будет вестись строительство ст. «Броневая» II очереди Красносельско-Калининской линии.
  • 20.10.2025
    Москва – АО «УРСТ» начало проходку левого (восточного) перегонного тоннеля на участке Троицкой линии от монтажной щитовой камеры, расположенной к югу от камеры съездов на соединительную ветвь в электродепо ТЧ-23 «Столбово», до ст. «Сосенки». Проходка ведётся с помощью ТПМК Herrenknecht S-798 Ольга.


Поиск




Знаете ли вы, что...

...столь привычная в тоннелях и на станциях Московского метро обделка из чугунных тюбингов практически не применялась при строительстве I очереди. Советская промышленность просто не могла ещё выпускать тюбинги в столь больших количествах. Все тоннели, даже пройденные щитовой проходкой (от ст. «Охотный ряд» до «Дзержинской»), сделаны из железобетона. Чугунные тюбинги применены только на проходке наклонных ходов.


Ховрино

31 декабря 2017 г., в 15 ч 16 мин, первый поезд с пассажирами
отправился со ст. «Ховрино».
Открылась 207-я станция Московского метро!
фото

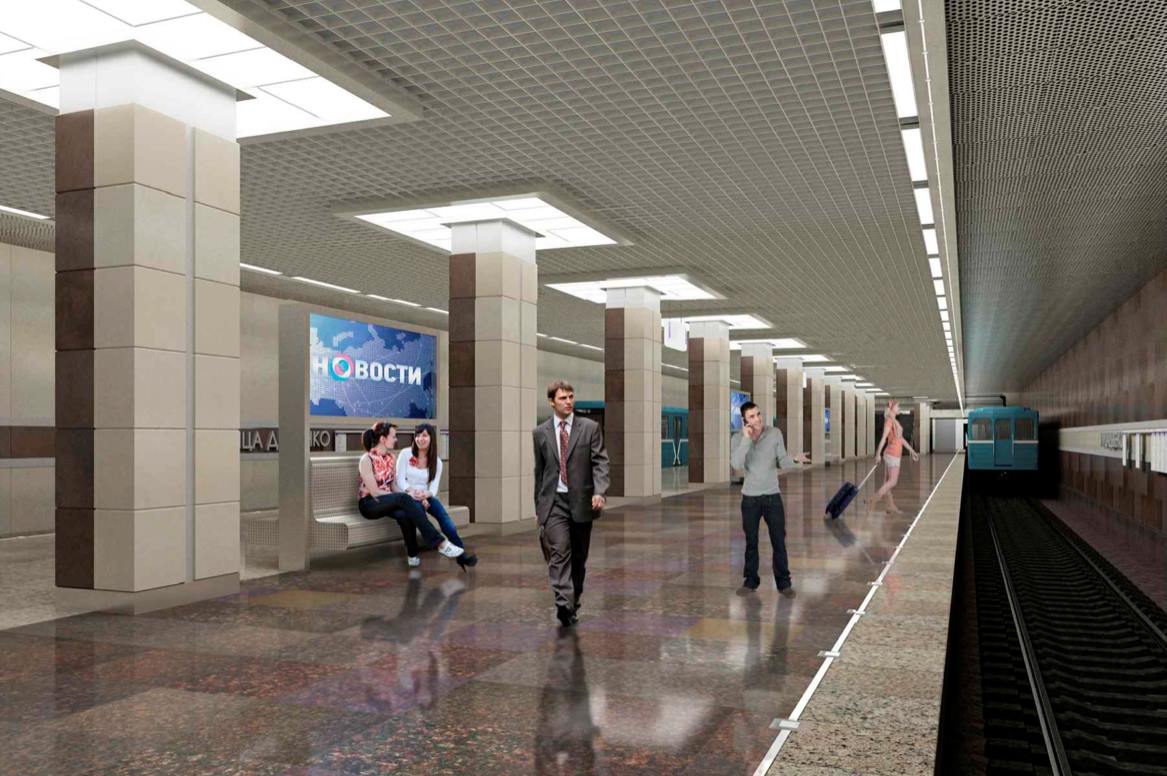

Эскиз ст. «Ховрино» («Улица Дыбенко»).
© ОАО «Моспромпроект» (ГУП «УРСТ»).

Станция «Ховрино» (до 24 сентября 2013 г. проектное название — «Улица Дыбенко»), следующая за ст. «Беломорская» — конечная станция Замоскворецкой линии, расположена на северо-западе Москвы, в районе Ховрино Северного административного округа, в 19 мкрн Химки-Ховрина, с западной стороны улицы Дыбенко, на месте бывшего расположения базы ФГУП «Желдорторгснаб». Станция — колонная двухпролётная мелкого заложения с островной платформой и одним рядом из 27 колонн по продольной оси. Два подземных вестибюля связаны с платформой лестничными сходами. Южный вестибюль (№ 1) имеет выход через подуличный переход на обе стороны ул. Дыбенко. Северный вестибюль (№ 2) имеет выход на западную сторону ул. Дыбенко к зданию автостанции, а также выход в расположенный непосредственно над платформенным участком станции распределительный зал ТПУ, который с помощью двух подходных коридоров соединяется с лестничными сходами, выводящими на рефюж с посадочными площадками автобусов. За станцией расположен шестистрелочный оборотный тупик и задел главных путей под перспективное продление. Проектировщик станции и всего участка — ОАО «Моспромпроект» (изначально — ГУП «Управление развития строительных технологий», с ноября 2013 г. носившее название ОАО «УРСТ»). Главный архитектор проекта — Ломоносов Г. Б.

В декабре 2012 г. было принято принципиальное решение об ускорении строительства участка «Речной вокзал» — «Улица Дыбенко» со сдачей в эксплуатацию в декабре 2014 г., однако впоследствии срок окончания строительства был перенесён на 2015 г., на 2016 г., затем на 2017 г. Строительство станции и оборотных тупиков велось открытым способом в котловане, строительство перегонных тоннелей участка «Речной вокзал» — «Ховрино» — закрытым способом, механизированной щитовой проходкой.

В 2013 г. проект был изменён со смещением местоположения станции вперёд по ходу пикетажа, в результате чего для строительства станции не потребовалось перекрывать движение, что было бы необходимо при первоначальном положении станции непосредственно под улицей Дыбенко в районе домов 28–38. 10 декабря 2013 г. новый проект планировки был утверждён постановлением Правительства Москвы № 804-ПП.

Строительство участка велось силами ГК Стройгазконсалтинг. Для компании «Ховрино» стало первым объектом метростроя. В июле 2013 г. началось огораживание будущей стройплощадки станции. В сентябре началось сооружение котлована монтажной камеры для ТПМК. В январе 2014 г. была проведена сборка ТПМК с грунтопригрузом Herrenknecht S-791 Виктория. 6 марта 2014 г. стартовала проходка правого перегонного тоннеля в сторону ст. «Речной вокзал». Одновременно в марте 2014 г. начались работы по огораживанию стройплощадки возле дома 15, корп. 3 по ул. Фестивальной, за действующими оборотными тупиками ст. «Речной вокзал». Здесь была сооружена демонтажная камера для ТПМК. От участка закрытого способа работ до существующих тупиков (от дома 10, корп. 3 по ул. Беломорской до дома 15, корп. 3 по ул. Фестивальной) тоннели вместе с притоннельными сооружениями и венткамерой сооружались открытым способом в котловане.

1 декабря проходка первого — правого (восточного) перегонного тоннеля была завершена. 26 января 2015 г. тем же щитом со стороны ст. «Ховрино» началась проходка второго — левого перегонного тоннеля, которая была завершена 27 февраля 2016 г.

Изначально участок продления Замосковорецкой линии за ст. «Речной вокзал» включал в себя две станции: «Ховрино» и «Беломорскую». Подготовительные работы по сооружению «Беломорской» начались в феврале 2014 г., однако уже в апреле 2014 г. было объявлено о прекращении работ. Перегонные тоннели были пройдены транзитом, но в месте проектного расположения «Беломорской» тоннели были разведены на необходимую ширину, таким образом, был создан задел для возможности возобновления её строительства. В марте-мае 2016 г. было принято решение о возобновлении строительства «Беломорской» со сдачей в эксплуатацию уже после пуска участка «Речной вокзал» — «Ховрино».

Основной объём общестроительных работ пришёлся на конец 2015 — первую половину 2016 гг. Подрядчиками выступали ООО «Кольцевые магистрали столицы» (ООО «КМС», дочерняя компания ГК Стройгазконсалтинг) и Мостоотряд-114 ПАО «Мостотрест». К концу 2016 г. монолитные работы были, в целом, завершены, велась отделка платформенного участка. В 2017 г. основные работы переместились на здание транспортно-пересадочного узла.

Пуск станции в эксплуатацию всецело зависел от готовности промежуточной станции участка — «Беломорской», на которой в 2017 г. велись монолитные работы, в основном, ещё на платформенном уровне. Участок ранее пройденных перегонных тоннелей до «Речного вокзала», попадающий в тело станции, был разобран. Осенью 2017 г. было принято принципиальное решение об ускорении строительства «Беломорской» и пуске ст. «Ховрино» в канун 2018 г., не дожидаясь завершения общестроительных работ на «Беломорской». Были приложены все усилия для сдачи станции в конце декабря, достройку конструкций ст. «Беломорская» было решено вести уже после ввода участка «Речной вокзал» — «Ховрино» в пассажирскую эксплуатацию.

Сдача станции была намечена на 29 декабря. В ночь с 21-го на 22-е декабря от ст. «Речной вокзал» до ст. «Ховрино» прошёл габаритный вагон, а 25 декабря, в 18 ч 28 м на ст. «Ховрино» прибыл первый пробный поезд — путеизмеритель «Синергия-1». В целях устранения недоделок открытие было сдвинуто на 2 дня, и 31 декабря 2017 г., в 15 ч 16 мин первый поезд с пассажирами отправился от ст. «Ховрино». «Ховрино» стала 207-й станцией Московского метро.

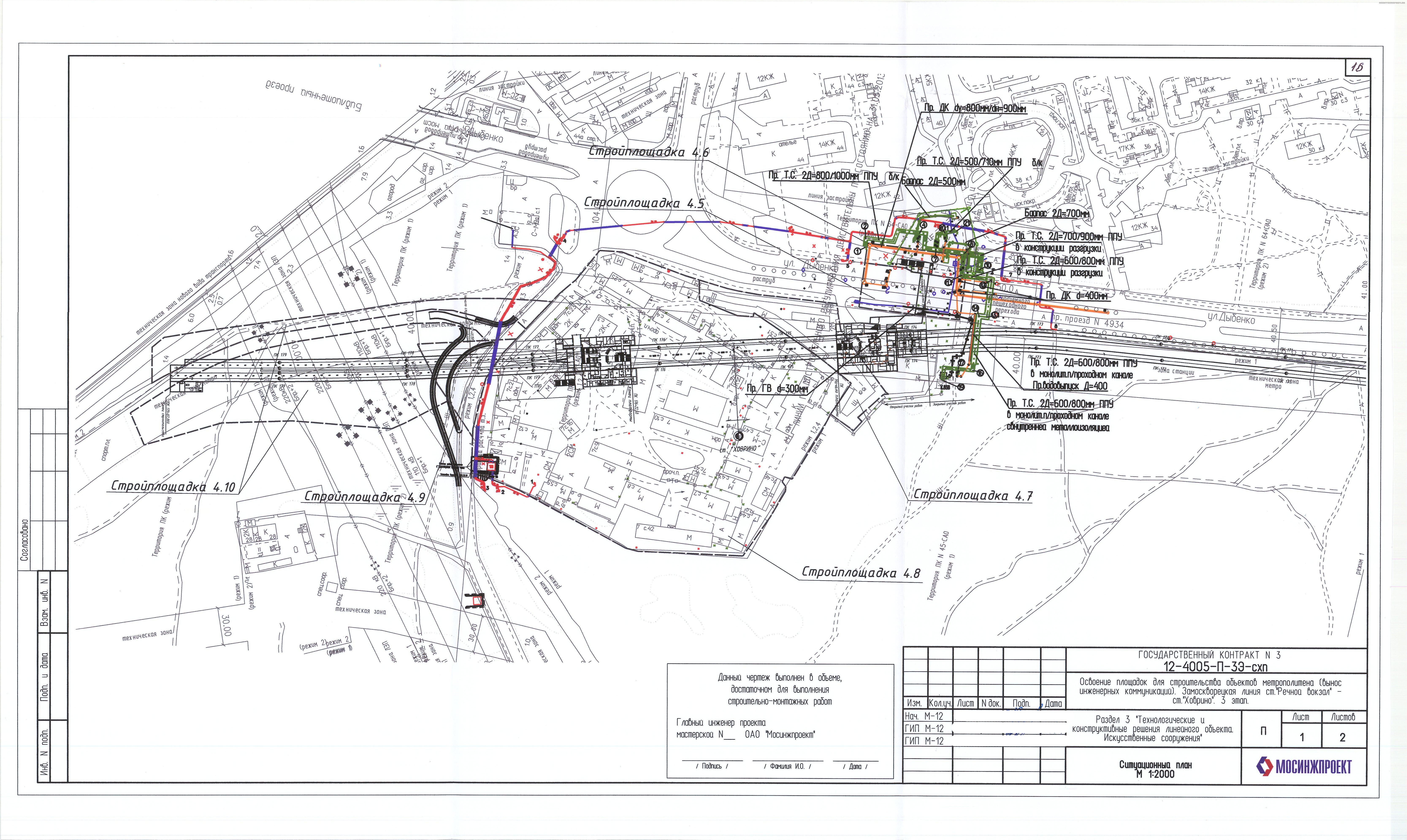

схема
План ст. «Ховрино»
по действующему проекту.
© АО «Мосинжпроект».

Последнее обновление в декабре 2017 г.
